Anfang August – Oktober 2025
Etappe 4
Arbeiten *
Rückbau des Belags und Abbruch- sowie Vorbereitungsarbeiten an den vierten beiden Hauptträgerhälften über dem ersten Untergeschoss im Zugangsbereich des Eingangsgebäudes
Abtragen der Betondecke über dem Träger durch Hochdruckjetting
Ausbau des Trägers mittels Bohrungen und Schnitten
Neuerstellung des armierten Betonträgers
Abdichtungsarbeiten
Wiederinstandsetzung der Platzflächen und Bereiche im Parking

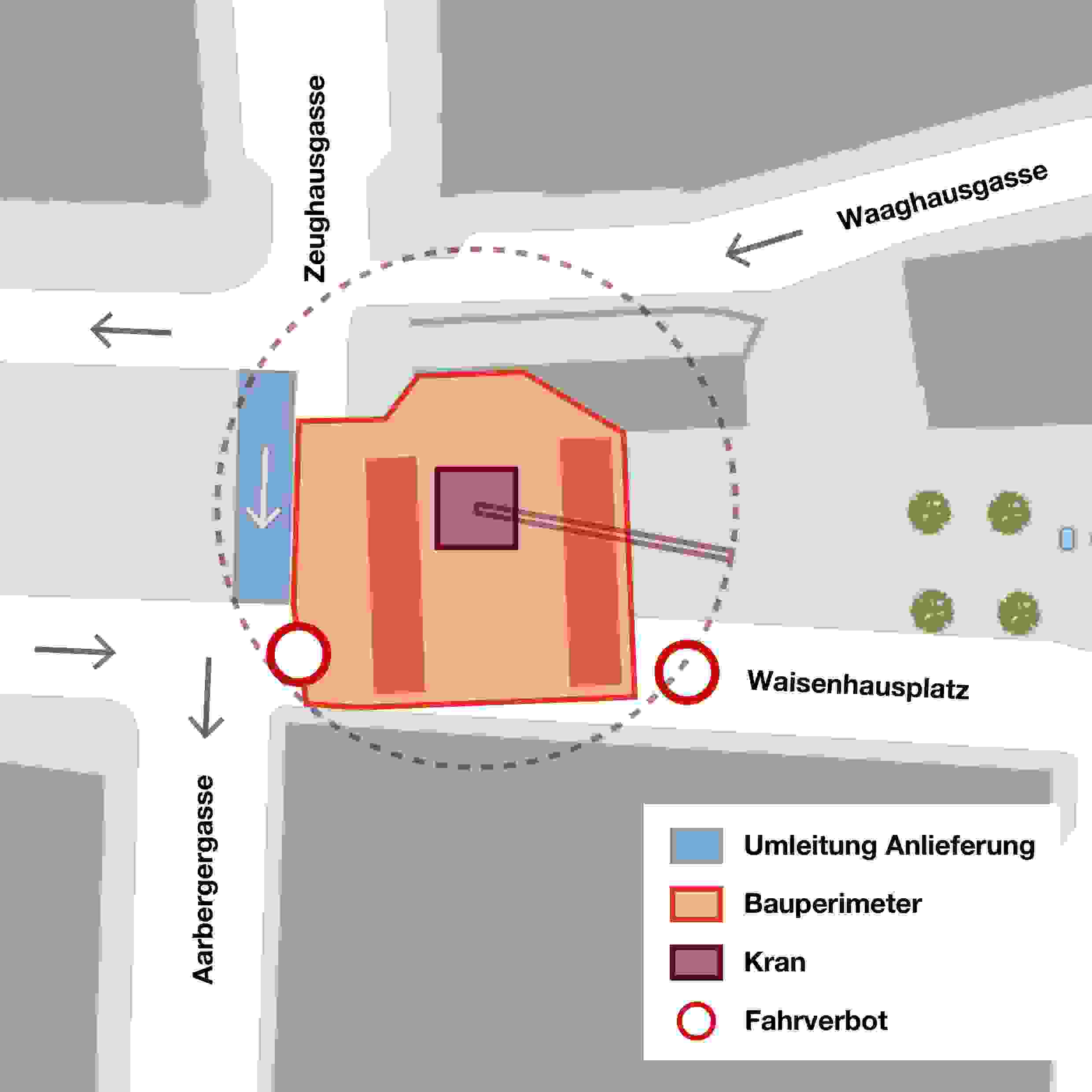

Anlieferung

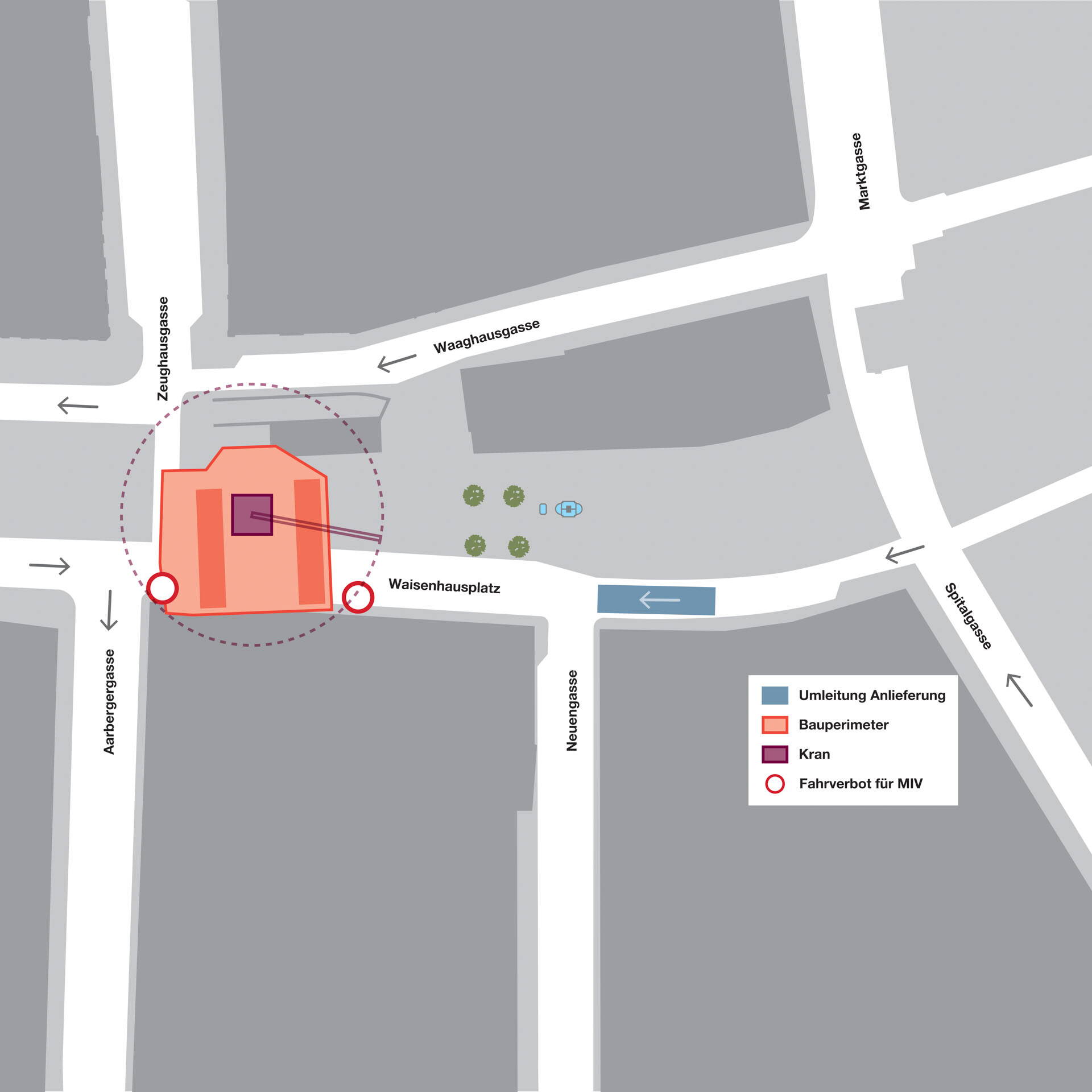

Die Zufahrt Neuengasse ist nur über Marktgasse möglich. Die restlichen Anlieferungsmöglichkeiten bleiben unverändert.
Velo und Fussverkehr
Zwischen Ecke Neuengasse/Waisenhausplatz und Aarbergergasse/Waisenhausplatz ist kein Passieren für den Veloverkehr möglich. Der Veloverkehr weicht auf die Waaghausgasse hinter dem Eingangsgebäude des Metroparkings aus.
* Die Arbeiten an den Trägern beinhalten in jeder Etappe folgende Arbeitsschritte
Rückbau des Belags:
Zuerst wird der bestehende Belag abgetragen. Dies geschieht durch Fräs- und Abbrucharbeiten, um die darunterliegende Betondecke und die Träger freizulegen.
Abtragen der Betondecke über dem Träger durch Hochdruckjetting:
Die Betondecke wird durch Hochdruckwasserstrahlen (Hochdruckjetting) abgetragen. Diese Methode nutzt Wasser unter sehr hohem Druck, um den Beton präzise und ohne Schäden an der Armierung und den angrenzenden Bauteilen zu entfernen.
Ausbau des Trägers mittels Bohrungen und Schnitten:
Der bestehende Träger wird mittels Kernbohrungen und präzisen Schnitten zerlegt und ausgebaut. Diese Ausbaumethode minimiert Erschütterungen und strukturelle Schäden an benachbarten Bauteilen und angrenzenden Gebäuden.
Neuerstellung des armierten Betonträgers:
Anschliessend wird der neue, tragende Betonträger erstellt. Dazu wird zunächst die Bewehrung eingesetzt, bevor der Beton eingebracht und verdichtet wird.
Abdichtungsarbeiten:
Nach der Aushärtung und -trocknung des neuen Trägers werden die Abdichtungsarbeiten durchgeführt, um das Bauwerk vor Feuchtigkeit und Wasserinfiltration zu schützen.
Belagseinbau / Instandstellung Platz:
Zum Abschluss der Sanierung wird der Fahrbahnbelag wieder ergänzt und die Etappe ist abgeschlossen.
